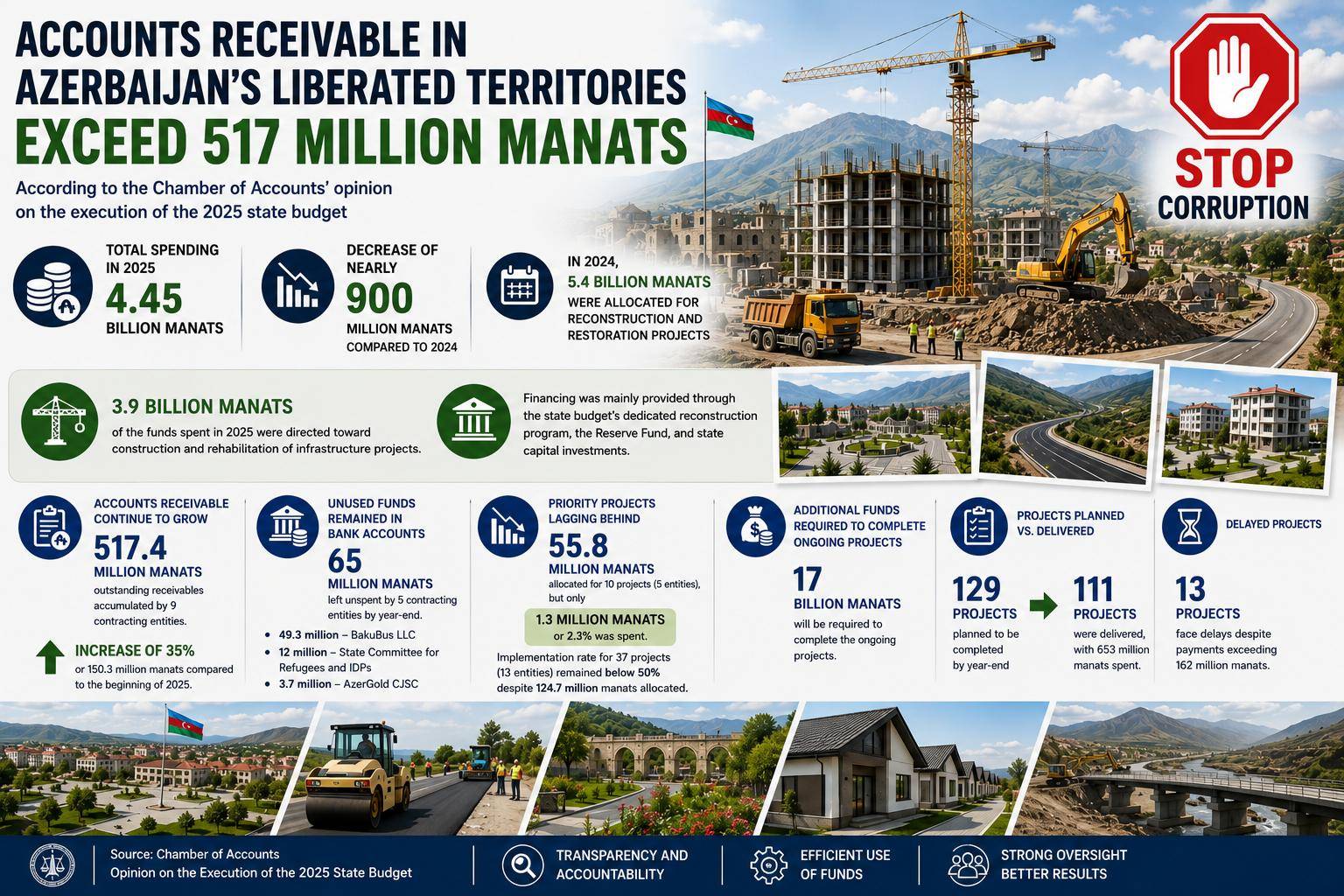

Дебиторская задолженность на освобожденных территориях Азербайджана превысила 517 млн манатов

· 2 мин. чтения

img alt

В 2025 году на восстановление и реконструкцию освобожденных территорий Азербайджана было направлено 4,45 млрд манатов. Это почти на 900 млн манатов меньше по сравнению с предыдущим годом, когда на эти цели было израсходовано 5,4 млрд манатов.

Об этом говорится в заключении Счетной палаты по исполнению государственного бюджета за 2025 год.

Согласно отчету, 3,9 млрд манатов израсходованных средств были направлены на строительство и восстановление объектов инфраструктуры. Финансирование осуществлялось главным образом за счет специальной бюджетной программы по восстановлению освобожденных территорий, Резервного фонда и государственных капитальных вложений.

Счетная палата отмечает, что дебиторская задолженность по проектам восстановления продолжает расти. Общий объем задолженности по девяти заказчикам достиг 517,4 млн манатов, что на 35% или на 150,3 млн манатов больше по сравнению с началом 2025 года.

В отчете также подчеркивается, что часть выделенных средств осталась неиспользованной. К концу года на банковских счетах пяти заказчиков оставалось в общей сложности 65 млн манатов. Из них 49,3 млн манатов приходилось на ООО «BakuBus», 12 млн манатов — на Государственный комитет по делам беженцев и вынужденных переселенцев, а 3,7 млн манатов — на ЗАО «AzerGold».

Вместе с тем реализация ряда приоритетных проектов существенно отстает от графика. Из предусмотренных 55,8 млн манатов на десять проектов, реализуемых пятью заказчиками, было освоено лишь 1,3 млн манатов, или 2,3% от общего объема средств. Кроме того, уровень исполнения 37 проектов, реализуемых 13 заказчиками, оказался ниже 50%, несмотря на выделение 124,7 млн манатов.

По оценке Счетной палаты, для завершения уже начатых проектов потребуется дополнительно 17 млрд манатов. Несмотря на то, что в 2025 году на реализацию 405 проектов общей стоимостью 35,2 млрд манатов было направлено около 4,9 млрд манатов, из 129 проектов, которые планировалось завершить до конца года, были сданы только 111. Еще по 13 проектам сохраняются задержки, несмотря на выплаты, превышающие 162 млн манатов.
